市供电公司:线路迁改让道 推动高速建设进入“快车道”

2024-05-24 08:58 来源: 姚界客户端 记者 曹婷婷 通讯员 苗云梦
分享

5月22日,经过电力人员一天的火热施工,只见远处原本林立的杆塔和架空线全部改由地下电缆供电,标志着市供电公司顺利完成杭甬高速复线宁波段二期泗门北互通电力线路改迁工作,进一步助力了高速公路加快建设。

杭甬高速复线宁波段二期西起余姚上虞交界处,东至余姚泗门镇,与一期工程小曹娥互通相接,预计2024年年底完工。高速公路建成后,宁波与杭州之间将又新增一条交通“大动脉”,有效缩短长三角南翼与上海、江苏等城市之间的时空距离,有利于推进“长三角一体化”和宁波市前湾新区的发展建设。

电力线路迁改是重点交通项目建设的必要一环。市供电公司坚持电力先行原则,发动属地供电所成立工作专组,积极与政府部门建立沟通协商机制,随时根据公路施工进度跟进相关工作,全力做好电力配合工作,推动高速公路建设进入“快车道”。

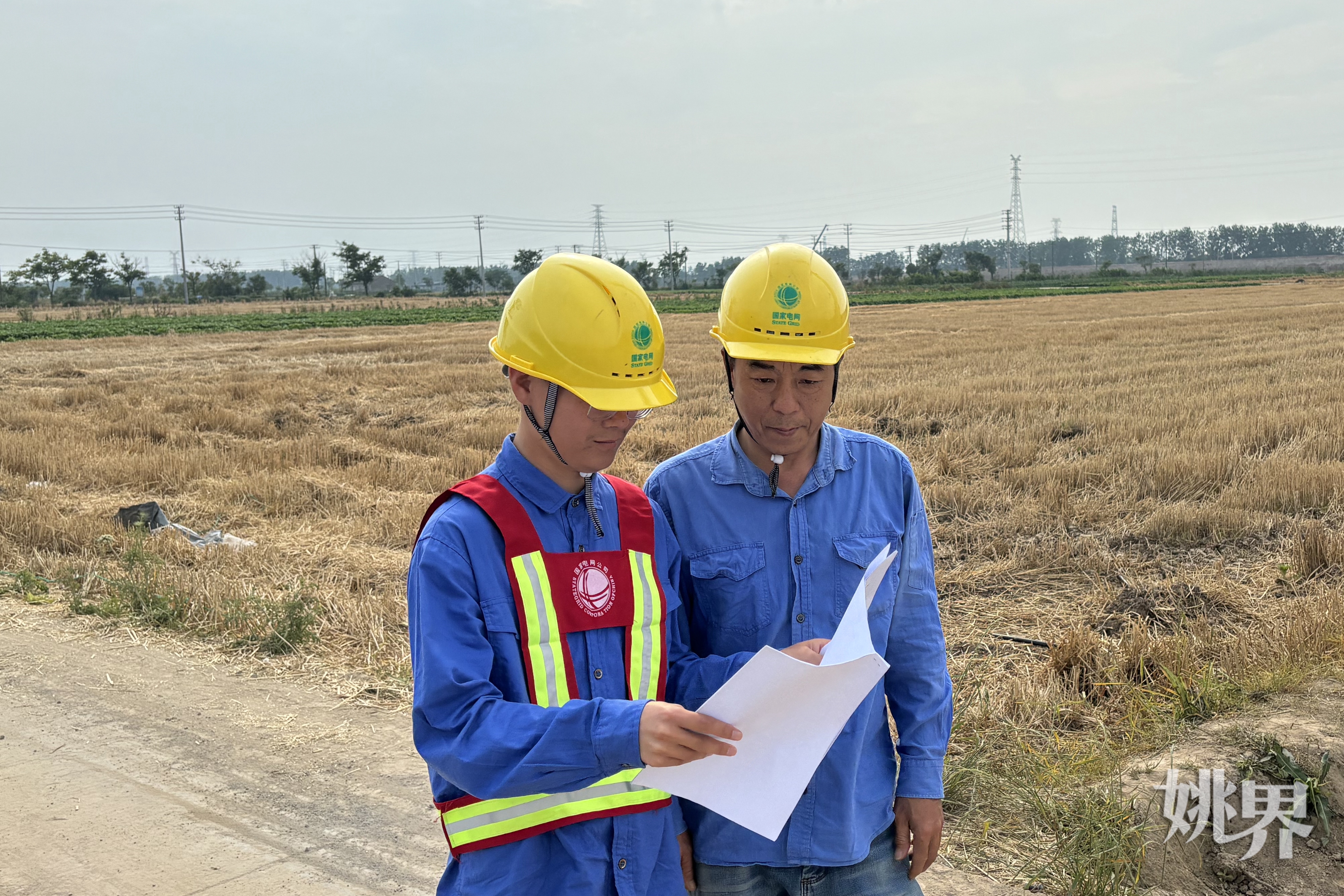

“2月以来,我们就一直与用户方负责人保持着密切联系,也从多方面出发全力满足施工用电需求。”据该公司泗门供电所高压班班长郑汉杰介绍,工程开建以来,安排专人定期主动现场走访,及时了解架设临时变压器、改接附近路灯线、开挖电缆井、铺设电力电缆等需求,将高效的电力保障工作贯穿在工程实施中的各个环节。

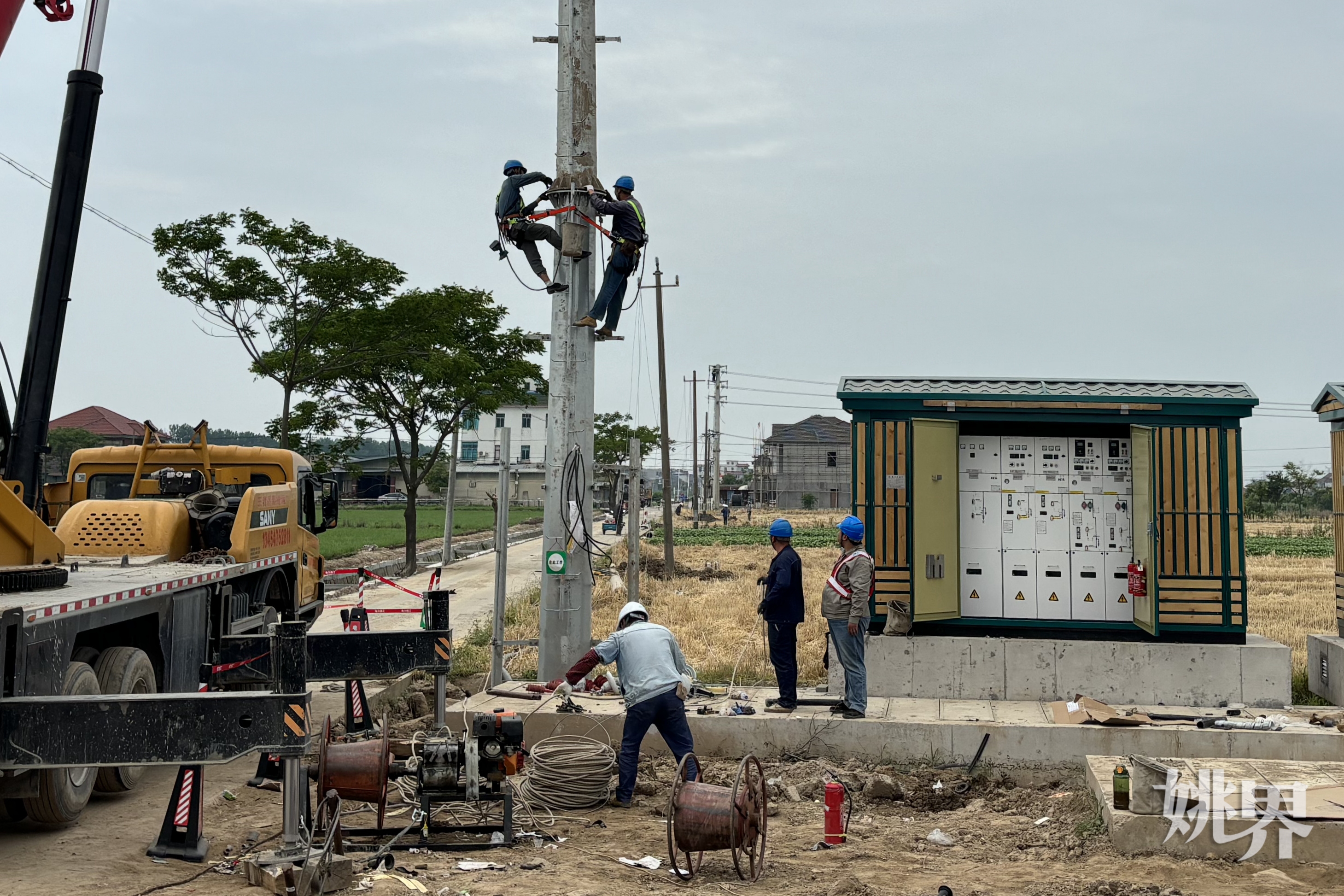

当天早上7时,随着吊车声声轰鸣响起,电缆入地各项试验也热火朝天地开始。“得益于优化后的网架结构,工程涉及的10千伏线路全部进行了不停电负荷转移。”郑汉杰说,施工期间周边涉及用户生产生活均是“零影响”,大大保障了辖区用户的供电可靠性。

据悉,此次工作共改造了4条10千伏线路,投运2座环网箱,累计新建、拆除30余个基杆塔,新放电缆超过500米。后续,市供电公司将持续跟进杭甬复线宁波段二期的施工进度,全力做好电力保障工作,助力高速公路建设提速。
